實驗室裝修地面一般選用環氧樹脂地坪(環氧樹脂平涂型地坪、環氧樹脂自流平地坪、防靜電環氧平涂地坪、防靜電環氧自流平地坪)、拋光磚地面以及PVC膠地板等。
平涂型環氧地坪涂裝系統具有平坦無縫、耐磨耐壓、耐酸耐堿、防水耐油、抗沖擊力強,抗化學藥品、防潮止滑。
環氧樹脂自流平地坪是用無溶劑環氧樹脂材料經過專業施工而成的高密度,高亮光,抗壓耐磨,抗酸堿,抗老化,免維護,環保節能型的高端環氧樹脂地坪,被廣泛使用于許多潔凈工廠,無塵車間,無菌車間等地面裝飾。
圖1 環氧自流平地板基層處理
防靜電環氧自流平地坪是針對精密電子、精密儀器、精密儀表等生產場所的特殊要求,使用環氧樹脂防靜電地坪施工,能有效的降低精密電子產品成品的返修率和耗損,在生產過程中降低攜帶低壓靜電對精密電子產品的危害。
實驗室裝修之環氧樹脂地坪地面處理
1、環氧自流平地板處理,施工工序:基底處理→底涂→中涂層→自流平面涂層
2、技術準備:
復核結構與建筑標高差是否滿足各構造層的總厚度及找坡的要求,按照設計要求進行施工測量放樣,對施工人員進行培訓。
3、材料準備:
采用的原材料及成品進行實驗室裝修進場驗收,嚴格按照項目材料管理規定組織進場,專職質檢人員組織材料的進場復檢,涉及安全、功能的原材料及成品按規定進行復驗,并經監理工程師(建設單位技術負責人)見證取樣、送保證項目的材料質量,并保證材料的正常供應,滿足施工要求,避免停工待料。
圖2?中涂層施工
4、作業條件:
4.1實驗室設計施工圖紙已交底。
4.2實驗室裝修進場材料報驗已合格、監理同意使用。
4.3基層已經做好并驗收合格。
4.4施工機具設備良好、齊全。
4.5安全環保交底已進行。

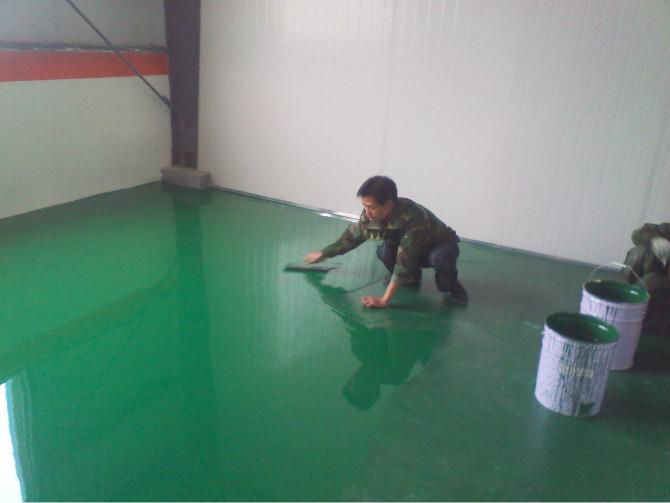

圖3?面涂層施工
5、施工方法及控制要點
5.1基層處理

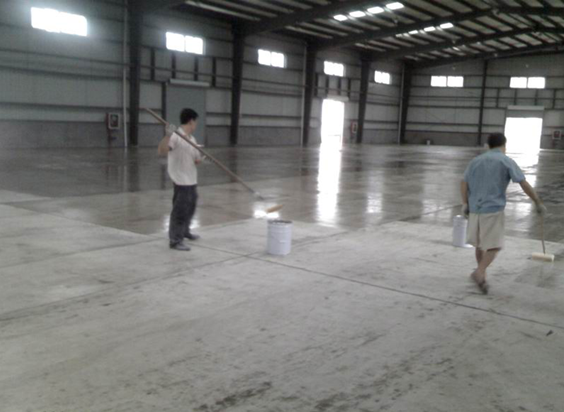

5.1.1做好基面處理后,用吸塵器把地面的殘?jiān)?、粉塵采用大功率工業吸塵器吸凈。
5.1.2 配好料后,及時的送往施工工地,由施工人員進行饅刮。
5.2中涂施工
5.2.1依照正確比例將主劑和硬化劑充分混合均勻,迅速送往施工區域。
5.2.2采用鋸齒鏝刀將混合好的材料均勻涂抹保持平整。
5.2.3中途面化后,視實際情況按上一道工序再涂一次。
5.2.4達到下一次施工標準后,方可施工下道工序。
5.2.5由于地面坡度小,中途施工時進行找坡。
5.3面涂施工
5.3.1依照正確比例將主劑和硬化劑充分混合均勻,迅速送往施工區域。
5.3.2采用鋸齒鏝刀將混合好的材料均勻涂抹保持平整,但表面不容許有目視之雜質。
5.3.3面涂必須是一次性完工,而且前后相應連續銜接,以免材料表面接近固化而無法流平。

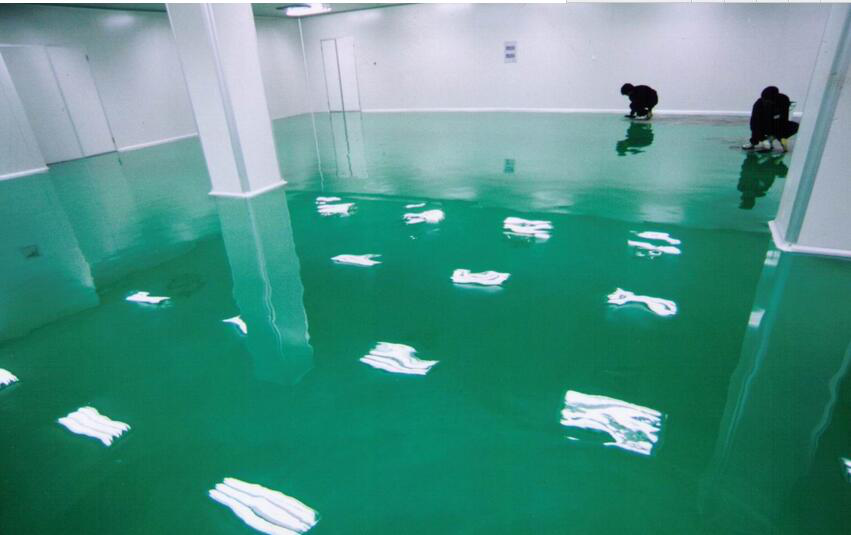

圖4??環氧自流平地板截面圖
6、職業安全級環境保護
6.1操作人員必須持上崗證,并防止意外傷害,配備防毒面具等保證職業健康的勞保防護用品,防止有害氣體對人體的傷害。
6.2施工立體交叉頻繁,進入現場的人員必須戴安全帽、避免作業環境導致物體打擊事故。
6.3清理地面時,清理出的垃圾、雜物等不得從窗口、陽臺扔出,剔鑿地面時,要防止碎屑崩入眼內,在夜間壓光地面時,現場照明應符合施工現場安全用電有關規定,電動工具使用前,檢查運轉情況,合格后方準使用。用稀酸溶液除銹時,操作人員應加強防護,防止酸液崩濺,傷害身體。
6.4作業環境,材料堆放整齊,拆除的包裝袋應及時清理,放在指定的地方;材料運輸過程中要采取防撒防漏措施,如有撒漏應及時清理;現場水泥不露天堆放、砂等材料要有防塵覆蓋措施,易燃易爆材料采取妥善措施保管,施工現場備足滿足消防要求的滅火器等消防設施。
6.5施工時必須做到工完場清,建筑垃圾傾倒在指定地點。

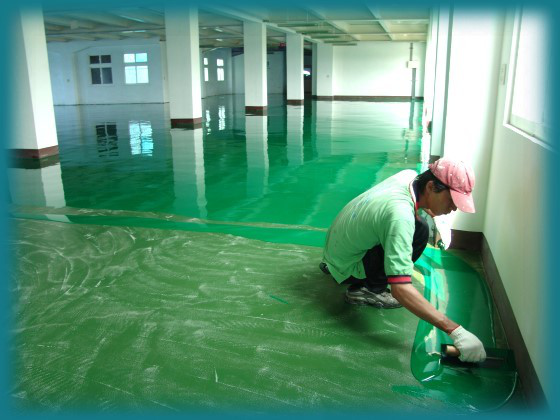

圖5?環氧自流平地面
7、成品保護
7.1地面操作過程中注意對其他專業設備的保護,如地面管線不得隨意移位,地漏內不得塞砂漿等。
7.2面層做完之后養護期內嚴禁進人。施工完成,24小時后方可進入,72小時后方可重壓。
7.3鋪貼好的地面應立即封閉現場,在明顯部位掛禁止入內的警示標志。
7.4在已完工的地面上進行油漆、電氣、暖衛專業工序時,注意不要碰壞面層、油漆、漿活施工不要污染面層。
7.5先做地面面層,后進行墻面抹灰時,要特別注意對面層進行覆蓋,并嚴禁在面層上拌合砂漿和儲存砂漿。
7.6木門口必須安裝鐵護口,防止推灰小車撞壞門口。
7.7粘污在門口和墻面上的砂漿等應及時清掃干凈。
7.8地面鋪設的水暖立管,電線管等,在抹地面時要保護好,不得碰撞。
7.9對地漏、出水口等部位安裝的臨時堵口要保護好,以免灌入雜物,造成堵塞。
8、施工注意事項
8.1實驗室裝修施工前通過實驗確定施工工藝參數,施工樣板間,符合要求后方可大面積施工。
8.2面層分倉時,分倉縫的一部分應與墊層的伸縮縫對齊。
8.3當墊層,找平層內埋設暗管時,管道予以穩固。
8.4環氧地坪受空氣相對濕度影響較明顯,雨天或相對濕度太大的時候禁止施工。
8.5地面與整體道床銜接做法:為防止交接處出現不均勻裂縫,在地面與整體道床銜接處切假縫,縫寬5mm,深10cm。
9、環氧地坪的驗收標準
9.1環境溫度為25℃時,施工后2-3天應達到實干,即硬度達到完成固化的80%左右。
9.2表面不能出現發粘現象。
9.3氣泡:平涂型、砂漿型無氣泡,自流平允許1個小氣泡/10平方米。
9.4流平性好,無鏝刀痕,大面積接口處基本平整。
9.5無浮色發花,顏色均勻一致,大面積接口處允許有極不明顯的色差。
9.6無粗雜質,但允許有空氣中的浮塵掉落在造成的極小缺陷。
9.7地坪表面應平整平滑,光澤度應達到設計要求有光≥70,平涂型為有光
